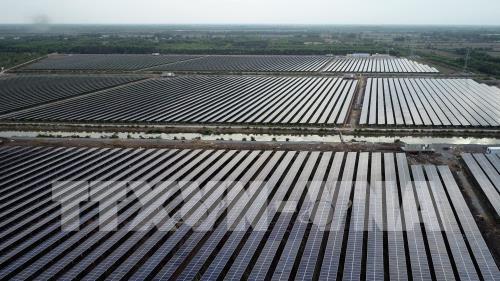

Khánh thành và đưa vào hoạt động nhà máy điện mặt trời Sao Mai Solar PV1
Nhà máy điện Mặt trời Sao Mai Solar PV1 do Tập đoàn Sao Mai làm chủ đầu tư có tổng vốn gần 6.000 tỷ đồng với tổng công suất phát điện 210 MWp, xây dựng trên diện tích 275 ha, được chia làm 2 giai đoạn.
Giai đoạn I, Nhà máy điện năng lượng mặt trời Sao Mai Solar PV1 có kinh phí đầu tư gần 3.000 tỷ đồng, công suất 104 MWp, xây dựng trên diện tích 120 ha, khởi công vào giữa tháng 2/2019. Dự án được thi công bởi nhà thầu Sterling Wilson - Tập đoàn hàng đầu Ấn Độ về công nghệ năng lượng tái tạo chịu trách nhiệm thực hiện và Công ty Tư vấn III, Bộ Công thương thiết kế.
Giai đoạn 1 của dự án được hoàn thành chỉ trong vòng 4 tháng cật lực tăng tốc thi công, Tập đoàn Sao Mai phải huy động khoảng 2.000 cán bộ, kỹ sư, tư vấn, giám sát, lao động trong và ngoài nước đến từ Tập đoàn và Sterling Wilson Ấn Độ.
Ông Lê Tuấn Anh, Tổng giám đốc Nhà máy điện Mặt trời Sao Mai Solar PV1 cho biết, để hoàn thành giai đoạn 1 của dự án, toàn bộ nguồn nhân lực của Tập đoàn Sao Mai đã khẩn trương xuyên suốt 130 ngày đêm để đạt tiến độ giao hàng trước ngày 30/6/2019.
Theo ông Lê Tuấn Anh, giai đoạn 1, Nhà máy điện Mặt trời Sao Mai Solar PV1 đi vào hoạt động sẽ đóng góp 250.000 MWh hàng năm cho Việt Nam, tương đương với nhu cầu sử dụng điện của trên 50.000 hộ gia đình.
Hơn nữa, dự án có những tác động vô cùng tích cực về mặt kinh tế xã hội của tỉnh An Giang khi góp phần giải quyết việc làm cho hàng trăm lao động địa phương cũng như mang lại nguồn điện phục vụ đời sống, sản xuất của người dân và thúc đẩy phát triển kinh tế- xã hội.
Giai đoạn 1 Nhà máy điện năng lượng mặt trời Sao Mai Solar PV1, Tập đoàn Sao Mai đã sử dụng khối lượng vật liệu khổng lồ nhập khẩu hơn 800 container với khoảng 8.000 tấn thiết bị linh kiện có công nghệ hiện đại nhất hiện nay.
Trong giai đoạn I, Nhà máy điện năng lượng mặt trời Sao Mai Solar PV1 đã lắp đặt hơn 300.000 tấm pin năng lượng mặt trời trên trụ đỡ cao 1,8 mét, sử dụng 38 Inverter và 60.000 trụ đỡ kết nối với hơn 1 triệu mét cáp.
Ông Nguyễn Thanh Bình, Chủ tịch UBND tỉnh An Giang nhấn mạnh, nhà máy điện năng lượng mặt trời Sao Mai Solar PV1, đây là dự có quy mô, giá trị đầu tư lớn và thi công nhanh nhất trên địa bàn tỉnh An Giang từ trước đến nay, từ khi thi công đến khi hoàn thành chưa đến 1 năm.
Vì vậy, dự án hoàn thành và đi vào hoạt động đã góp phần quan trọng cho phát triển kinh tế, xã hội không chỉ của huyện Tịnh Biên nói riêng mà của cả tỉnh An Giang nói chung, góp phần tích cực đảm bảo an ninh năng lượng quốc gia.
Do đó, ông Nguyễn Thanh Bình cũng đề nghị Tập đoàn Sao Mai tạo điều kiện cho người dân trong vùng dự án được vào làm việc trong Nhà máy cũng như các dự án mà Tập đoàn Sao Mai đang triển khai trên địa bàn tỉnh An Giang nhằm góp phần thực hiện tốt chính sách an sinh xã hội.
Dự kiến, Giai đoạn II Nhà máy điện năng lượng mặt trời Sao Mai Solar PV1 với công suất 106 MWp, sẽ được Tập đoàn Sao Mai đóng điện trước ngày 31/12/2019./.
Xem thêm:
>>Nhà máy điện mặt trời LIG-Quảng Trị đi vào hoạt động
>>Khánh thành nhà máy điện mặt trời Xuân Thọ 1 và Xuân Thọ 2
Tin liên quan
-
Chuyển động DN
Khánh thành Nhà máy điện mặt trời tại Phú Yên
14:03' - 25/06/2019
Sáng 25/6, tại xã Hoà Hội, huyện Phú Hoà, tỉnh Phú Yên, Công ty cổ phần TTP Phú Yên tổ chức khánh thành Nhà máy điện mặt trời Hoà Hội.
-
Doanh nghiệp
Nhà máy điện mặt trời Vĩnh Tân 2 phát điện
15:07' - 22/06/2019
Sáng 22/6, tại xã Vĩnh Tân, huyện Tuy Phong, tỉnh Bình Thuận, Tổng Công ty Phát điện 3 (thuộc Tập đoàn Điện lực Việt Nam) đã phát điện thương mại Nhà máy điện mặt trời Vĩnh Tân 2.
-
Doanh nghiệp
Nhà máy điện mặt trời do doanh nghiệp Thái Lan đầu tư bắt đầu vận hành
14:43' - 18/06/2019
Công ty năng lượng B.Grimm Power, một nhánh đầu tư của tập đoàn Thái Lan B.Grimm, đã bắt đầu vận hành thương mại hai dự án điện Mặt Trời ở Tây Ninh và Phú Yên của Việt Nam với tổng công suất 677 MW.
-
Kinh tế Việt Nam
Nhà máy điện mặt trời Phước Hữu - Điện lực 1 chính thức khánh thành
14:20' - 16/06/2019
Dự án nhà máy điện mặt trời Phước Hữu - Điện lực 1 được khởi công vào tháng 7/2018, với tổng mức đầu tư 747 tỷ đồng trên diện tích hơn 32 ha tại thôn Hậu Sanh, xã Phước Hữu.
-
Doanh nghiệp
Sẽ vận hành hơn 30 nhà máy điện mặt trời trong tháng 6
12:32' - 07/06/2019
Trong tháng 6 này, Tập đoàn Điện lực Việt Nam dự kiến sẽ đưa tiếp hơn 30 nhà máy điện mặt trời vào vận hành, nâng tổng số lên khoảng hơn 80 nhà máy.
Tin cùng chuyên mục
-
Doanh nghiệp
Dâu tây Mộc Châu “bay” cùng Vietnam Airlines
16:34'
Việc đưa dâu tây Mộc Châu lên các chuyến bay là một trong những hoạt động của chương trình hợp tác toàn diện giữa Vietnam Airlines và Sơn La giai đoạn 2024 - 2028
-
Doanh nghiệp
Vietnam Airlines sẽ cung ứng gần 560.000 chỗ dịp 30/4-1/5
16:25'
Dù gặp khó khăn về lực lượng máy bay đưa vào khai thác do yếu tố khách quan, hãng vẫn duy trì được tải cung ứng tăng nhẹ so với cùng kỳ năm ngoái nhờ tối ưu nguồn lực và điều hành linh hoạt, chủ động.
-
Doanh nghiệp
Bảo hiểm Agribank mở rộng mạng lưới
15:14'
Năm 2023 là năm phát triển mở rộng mạng lưới mạnh mẽ nhất trong vòng 16 năm kể từ ngày thành lập ABIC.
-
Doanh nghiệp
Thúc tiến độ Dự án đường dây 500kV mạch 3, đoạn qua Nam Định, Thái Bình
08:58'
Tổng công ty Truyền tải điện quốc gia và Ban quản lý dự án các công trình điện miền Bắc đã và đang rất nỗ lực điều hành, triển khai thi công dự án nhằm đáp ứng tiến độ hoàn thành theo kế hoạch,.
-
Doanh nghiệp
Novagroup tiếp tục đăng ký bán 4,4 triệu cổ phiếu
08:49'
Công ty cổ phần Novagroup vừa thông báo giao dịch cổ phiếu của tổ chức có liên quan đến người nội bộ Công ty cổ phần Tập đoàn Đầu tư Địa ốc No Va (Novaland - mã chứng khoán NVL).
-
Doanh nghiệp
Nestlé Việt Nam hỗ trợ hàng chục nghìn phụ nữ khởi nghiệp
20:37' - 27/03/2024
Mô hình dịch vụ gia đình “Cùng MAGGI nấu nên cơ nghiệp” sẽ được triển khai rộng rãi ở 8/20 tỉnh triển khai chương trình “Nestlé đồng hành cùng phụ nữ”.
-
Doanh nghiệp
Đỡ gánh nặng cho những người ở lại
16:20' - 27/03/2024
Hoạt động tín dụng luôn ẩn chứa nhiều rủi ro khi chẳng may người vay vốn tử nạn hoặc mất sức lao động thì khoản vay rơi vào nợ xấu phải khoanh nợ hoặc xử lý bằng tài sản thế chấp.
-
Doanh nghiệp
Ngăn chặn sớm sự cố trong quản lý vận hành lưới truyền tải điện
12:04' - 27/03/2024
Công ty Truyền tải điện 3 đã tăng tốc triển khai ngay nhiều công việc, giải pháp về quản lý vận hành trên lưới để ngăn ngừa xảy ra sự cố, giữ cho lưới truyền tải điện được vận hành an toàn, tin cậy.
-
Doanh nghiệp
Vietnam Airlines tổ chức Chuyến bay Thanh niên nhân dịp 26/3
16:23' - 26/03/2024
Chuyến bay đặc biệt mang số hiệu VN244 khởi hành lúc 9 giờ hôm nay 26/3 từ Tp. Hồ Chí Minh đi Hà Nội được khai thác hoàn toàn bởi các Đoàn viên của Vietnam Airlines.
