Đường dây 500 kV mạch 3 – Bài 1: Đảm bảo cấp điện cho miền Nam sau năm 2020
Sau hơn một năm kể từ ngày khởi công, các dự án này đang được khẩn trương xây dựng để đóng điện trong tháng 6/2020, hoàn thiện đường dây 500 kV mạch 3 từ miền Bắc vào miền Nam, góp phần quan trọng trong việc đảm bảo cung cấp điện cho đất nước nói chung và miền Nam nói riêng trong giai đoạn từ sau năm 2020 trở đi khi hệ thống điện miền Nam không đảm bảo cân đối cung - cầu nội vùng.
Các dự án đường dây 500 kV mạch 3 bao gồm 3 dự án: Đường dây 500 kV Nhiệt điện Quảng Trạch - Vũng Áng và sân phân phối 500 kV Trung tâm Điện lực Quảng Trạch; Đường dây 500 kV Quảng Trạch - Dốc Sỏi và đường dây 500 kV Dốc Sỏi - Pleiku 2, có tổng chiều dài 742 km, với tổng số 1.606 vị trí cột, đi qua địa bàn 9 tỉnh, thành phố gồm: Hà Tĩnh, Quảng Bình, Quảng Trị, Thừa Thiên Huế, thành phố Đà Nẵng, Quảng Nam, Quảng Ngãi, Kon Tum và Gia Lai.
Tập đoàn Điện lực Việt Nam (EVN) đã giao Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) là Chủ đầu tư các dự án này. Ban Quản lý dự án các công trình điện Miền Trung (CPMB) thay mặt EVNNPT quản lý dự án. Ông Đặng Phan Tường, Chủ tịch HĐTV EVNNPT cho biết, đây là các dự án trọng điểm, cấp bách, có vai trò rất quan trọng trong việc đảm bảo cung cấp điện cho đất nước nói chung và khu vực miền Nam nói riêng giai đoạn từ năm 2020 trở đi; đồng thời tăng cường độ tin cậy, ổn định của hệ thống truyền tải điện 500 kV Bắc - Nam. Do đó, việc đảm bảo tiến độ các dự án có ý nghĩa vô cùng quan trọng; trong đó, trách nhiệm của Chủ đầu tư và các đơn vị thực hiện dự án rất nặng nề. “Theo chỉ đạo của Chính phủ, Bộ Công Thương và EVN, các dự án phải hoàn thành đóng điện vào tháng 6/2020. Vì vậy, tiến độ các dự án rất gấp, trong khi khối lượng công việc còn lại rất lớn”, Chủ tịch HĐTV EVNNPT chia sẻ. Thời gian qua, nhờ có sự chỉ đạo sát sao của Thủ tướng Chính phủ, Bộ Công Thương và Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp; sự hỗ trợ, giúp đỡ nhiệt tình của các bộ, ngành và các địa phương nên việc bồi thường giải phóng mặt bằng các dự án đã đạt được những kết quả nhất định.Tuy nhiên theo đánh giá của EVNNPT vẫn còn rất chậm so với kế hoạch đề ra do gặp nhiều khó khăn, vướng mắc khi thực hiện thủ tục bồi thường giải phóng mặt bằng ở các tỉnh, thành phố có dự án đi qua.
Ông Đặng Phan Tường cho biết, trên toàn tuyến hiện đã thực hiện kiểm kê 1.590 vị trí móng, đạt 99%; phê duyệt phương án bồi thường 952 vị trí móng, đạt 59%; phê duyệt phương án bồi thường phần hành lang tuyến 453 khoảng néo, đạt 28%; vận động bàn giao mặt bằng 1.208 vị trí móng, đạt 75%, bàn giao hành lang tuyến 272 khoảng néo, đạt 17%. Riêng sân phân phối 500 kV Trung tâm Điện lực Quảng Trạch đã được bàn giao toàn bộ mặt bằng.

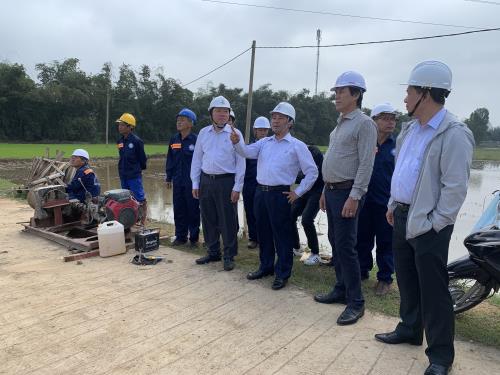

Đối với thi công, mặc dù gặp nhiều khó khăn về địa hình, thời tiết khắc nghiệt nhưng CPMB và các nhà thầu đã rất nỗ lực, khắc phục khó khăn để đẩy nhanh tiến độ.Nhiều đoạn vị trí phương tiện cơ giới không vào được, phải vận chuyển thủ công; chưa kể thời gian cung cấp vật tư thiết bị ngắn, khối lượng cột thép lớn. Do vậy, khối lượng đúc móng, dựng cột đến thời điểm giữa tháng 1/2020 vẫn chưa đáp ứng kế hoạch đã đề ra.

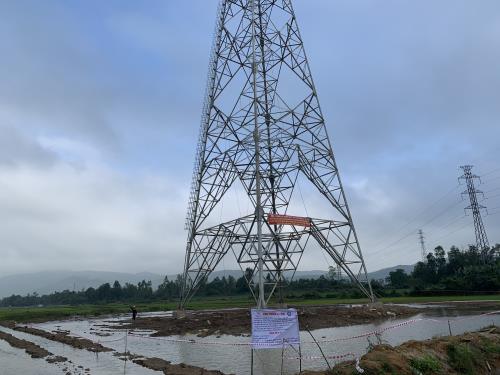

Đến nay, các đơn vị thi công mới đào móng được 966 vị trí, đạt 60%; đúc móng 825 vị trí, đạt 51%; dựng cột 124 vị trí, đạt 7,71%. Các đơn vị thi công đang chuẩn bị kéo dây.
Theo ông Đặng Phan Tường, với năng lực các đơn vị tham gia dự án, thì các khó khăn đều có thể vượt qua để đáp ứng tiến độ. Riêng muốn đảm bảo tiến độ cung cấp cột thép thì các nhà thầu phải tập trung cao độ. Có thể nói đường dây 500 kV mạch 3 trải dài từ thị xã Kỳ Anh (Hà Tỉnh) đến xã Ia Kênh, thành phố Pleiku (Gia Lai) và đi qua các khu vực có địa hình đa phần là đồi núi hiểm trở, điều kiện thi công rất khó khăn.Tại dự án này, Tổng Công ty cổ phần Xây dựng điện Việt Nam (VNECO) thi công 201 vị trí, đi qua địa bàn 2 tỉnh Quảng Bình và Thừa Thiên Huế. Hiện đơn vị đã hoàn thành đúc móng 168 vị trí và đúc dở dang 12 vị trí, hoàn thành dựng 45 cột và đang thi công kéo dây khoảng néo đầu tiên. Tính chung nhà thầu này đã thực hiện được khoảng 80% khối lượng công việc.
Chia sẻ về kinh nghiệm xây dựng các công trình đường dây và trạm biến áp, ông Đoàn Đức Hồng, Tổng Giám đốc VNECO cho biết Tổng Công ty đã có hơn 40 năm xây lắp đường dây và trạm biến áp khắp cả nước. Riêng đối với công trình này do thời gian triển khai rất gấp nên đã có các ban chỉ đạo tiền phương, bám sát các địa phương phối hợp chặt với các ban quản lý địa phương đi qua để tháo gỡ dần các vướng mắc đền bù công trình. Với kinh nghiệm đã từng giám sát nhiều dự án đường dây tương tự trong EVN và trên tinh thần sẽ tiếp nhận quản lý vận hành sau khi dự án hoàn thành, đơn vị Tư vấn giám sát (Công ty Truyền tải điện 2) đã chủ động và tập trung thực hiện ngay từ khi tiếp nhận công tác tư vấn giám sát. Ông Trần Thanh Phong, Giám đốc Công ty Truyền tải điện 2 cho biết, xác định dự án sau này sẽ tiếp nhận quản lý vận hành, các cán bộ tư vấn giám sát phối hợp cùng bộ phận kỹ thuật của các Công ty Truyền tải điện tiến hành nghiệm thu ngay từ giai đoạn đầu nhằm xác định các khiếm khuyết (nếu có) để chỉnh sửa kịp thời, đồng thời rút ngắn thời gian nghiệm thu sau này. “Mỗi cán bộ giám sát luôn đề cao tinh thần, trách nhiệm trong từng công việc như kiểm soát vật liệu, nghiệm thu chuyển bước thi công, kiểm soát chất lượng thi công … nhằm đảm bảo việc thi công luôn đúng theo hồ sơ thiết kế được duyệt, đáp ứng tiến độ đề ra và đảm bảo an toàn lao động trong thi công”, ông Phong nói./. >>> Đường dây 500 kV mạch 3 – Bài 2: Giải quyết khâu vướng nhất về mặt bằngTin liên quan
-
Doanh nghiệp
Điện truyền tải giảm do ảnh hưởng của các nhà máy năng lượng tái tạo
19:30' - 14/01/2020
Sản lượng điện truyền tải năm nay sẽ giảm so với năm 2019 một phần do ảnh hưởng của các nhà máy năng lượng tái tạo.
-
Chuyển động DN
Điện truyền tải phụ thuộc chủ yếu vào phương thức kết lưới của hệ thống điện
09:53' - 11/01/2020
Năm 2019, Truyền tải Điện Lâm Đồng đã truyền tải hơn 5,97 tỷ kWh; trong đó sản lượng điện thương phẩm là gần 1,3 tỷ kWh, chỉ đạt 91% so với kế hoạch Công ty Truyền tải Điện 3 giao.
-
Chuyển động DN
DHD: Lợi nhuận sản xuất kinh doanh điện tăng 78%
16:36' - 10/01/2020
Năm 2019, doanh thu sản xuất điện của DHD đạt hơn 2.181 tỷ đồng, tăng 29,2% so với doanh thu được giao. Đặc biệt, lợi nhuận sản xuất kinh doanh điện đạt 1.196,3 tỷ đồng, tăng 78% so với kế hoạch.
-
Chuyển động DN
Đầu tư 18.550 tỷ đồng triển khai các dự án truyền tải điện
08:02' - 09/01/2020
Tổng Công ty Truyền tải điện Quốc gia (EVNNPT) cho biết năm 2020, Tổng Công ty có kế hoạch đầu tư với tổng giá trị 18.550 tỷ đồng, gồm 13.703 tỷ đồng đầu tư thuần và 4.846 tỷ đồng trả nợ gốc, lãi vay.
Tin cùng chuyên mục
-
Doanh nghiệp
Hermes hốt bạc nhờ nhu cầu hàng xa xỉ cao cấp tăng mạnh
18:43'
Theo công ty nghiên cứu thị trường Visible Alpha, doanh thu của hãng đã tăng lên 3,81 tỷ euro (4,08 tỷ USD) trong quý I vừa qua và vượt kỳ vọng tăng 13% của các chuyên gia.
-
Doanh nghiệp
IBM thâu tóm thêm doanh nghiệp để mở rộng dịch vụ điện toán đám mây
17:55'
Ngày 25/4, tập đoàn công nghệ máy tính đa quốc gia IBM thông báo đã mua lại công ty công nghệ HashiCorp với giá 6,4 tỷ USD.
-
Doanh nghiệp
Đồng Nai công khai 101 doanh nghiệp nợ 626 tỷ đồng tiền thuế
16:20'
Cục trưởng Cục Thuế Đồng Nai Nguyễn Toàn Thắng vừa ký công văn thông báo công khai danh sách người nộp thuế nợ tiền thuế và các khoản thu khác thuộc ngân sách nhà nước.
-
Doanh nghiệp
Dalatmilk - chinh phục những khách hàng kỹ tính nhất
15:29'
Dalatmilk - thương hiệu sữa tươi sạch ghi dấu ấn một “Di sản từ cao nguyên” đã và đang chinh phục ngày càng nhiều khách hàng khó tính, đáp ứng mọi yêu cầu khắt khe về chất lượng, tiêu chuẩn...
-
Doanh nghiệp
Masan Consumer hướng đến 10 - 20% doanh thu từ thị trường toàn cầu
13:22'
Năm 2024 Masan dự kiến doanh thu thuần hợp nhất nằm trong khoảng từ 84.000 đến 90.000 tỷ đồng, tăng trưởng lần lượt từ 7% đến 15% so với cùng kỳ năm trước.
-
Doanh nghiệp
Công bố Top 500 doanh nghiệp tăng trưởng nhanh nhất Việt Nam (FAST500)
20:41' - 24/04/2024
Top 10 của Bảng xếp hạng FAST500 gồm có những tên tuổi như Công ty cổ phần Tập đoàn Nhựa Bình Thuận, Công ty cổ phần Chứng khoán HD, Công ty cổ phần Chứng khoán Tiên Phong...
-
Doanh nghiệp
Becamex IDC (Bình Dương) nhân rộng hệ sinh thái khu công nghiệp kiểu mẫu
19:06' - 24/04/2024
Becamex IDC tiếp tục là đơn vị tiên phong trong việc phát triển hạ tầng công nghiệp và hệ sinh thái tốt nhất nhằm đáp ứng cho các nhà đầu tư trong và ngoài nước.
-
Doanh nghiệp
Sản phẩm thép Việt đạt chứng nhận về kiểm soát khí nhà kính
17:16' - 24/04/2024
Tổ chức chứng nhận quốc tế hàng đầu của Vương quốc Anh - BSI vừa trao giấy công bố kiểm tra, xác nhận khí nhà kính cho các dòng/mã sản phẩm đang sản xuất tại Thép Hòa Phát Dung Quất.
-
Doanh nghiệp
Bảo hiểm Agribank hợp tác SaveMoney triển khai bảo hiểm trên nền tảng Zalopay
16:23' - 24/04/2024
Khách hàng có thể truy cập mục "Mua bảo hiểm" trên ZaloPay để trải nghiệm sản phẩm với quy trình đăng ký nhanh chóng, đơn giản và thanh toán hoàn toàn trực tuyến.
