Bộ Giao thông Vận tải thông tin về kết quả triển khai dự án thu phí không dừng

19:37' - 14/11/2019
BNEWS Bộ Giao thông Vận tải vừa có thông tin về tình hình thực hiện hệ thống thu phí tự động không dừng tại các trạm thu phí do Bộ Giao thông Vận tải là cơ quan nhà nước có thẩm quyền.

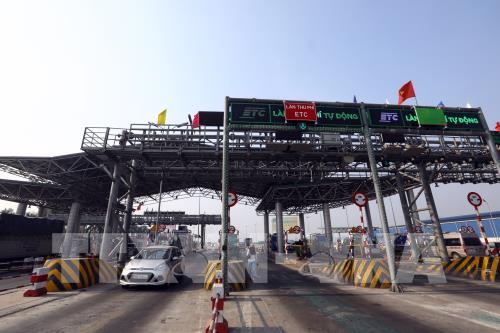

Tại trạm thu phí của BOT Hà Nội - Bắc Giang, 2 làn thu phí ETC hiện đã lắp đặt, vận hành chạy thử từ tháng 11/2017. Ảnh: Huy Hùng - TTXVN

Bộ Giao thông Vận tải cho hay, việc triển khai hệ thống thu phí tự động không dừng với mục đích khắc phục, hạn chế bất cập của hình thức thu phí một dừng (như tăng cường tốc độ lưu thông, tạo thuận lợi cho người dân), hiện đại hóa cơ sở hạ tầng giao thông, đảm bảo an toàn giao thông, tăng cường công khai, minh bạch trong quản lý doanh thu tại các trạm thu phí.
Thủ tướng Chính phủ đã ban hành Quyết định số 07/2017QĐ-TTg về việc thu phí dịch vụ sử dụng đường bộ theo hình thức tự động không dừng làm cơ sở pháp lý để tổ chức thực hiện, trong đó giao cơ quan nhà nước có thẩm quyền lập, phê duyệt dự án và tổ chức lựa chọn đơn vị độc lập tổ chức thu phí.
Cũng theo Bộ Giao thông Vận tải, hệ thống thu phí tự động không dừng tại các trạm thu phí BOT được chia làm 2 giai đoạn, bao gồm: Dự án giai đoạn 1 (áp dụng cho Quốc lộ 1 và đường Hồ Chí Minh đoạn qua Tây Nguyên), dự án giai đoạn 2 (áp dụng cho các trạm còn lại trên toàn quốc).
"Để đủ điều kiện triển khai thực hiện dự án, các bên cần đàm phán ký kết 2 loại hợp đồng gồm: phụ lục hợp đồng BOT về việc thu phí tự động không dừng giữa Bộ Giao thông Vận tải với các nhà đầu tư BOT và hợp đồng dịch vụ giữa các nhà đầu tư BOT với nhà cung cấp dịch vụ.

Trước mắt, trong thời gian đầu khi dự án đưa vào khai thác, để hình thành thói quen cho người dân sử dụng dịch vụ, tại mỗi trạm thu phí sẽ vận hành 1 làn thu phí hỗn hợp mỗi hướng để cho các phương tiện chưa dán thẻ có thể lưu thông", Bộ Giao thông Vận tải cho biết.
Dự án giai đoạn 1 có tổng số 44 trạm, bao gồm 26 trạm trên Quốc lộ 1 và đường Hồ Chí Minh đoạn qua Tây Nguyên, 18 trạm trên các tuyến cao tốc và các quốc lộ khác. Dự án này do Công ty TNHH thu phí tự động VETC triển khai thực hiện.

Đến thời điểm này, Bộ Giao thông Vận tải đã tiến hành đàm phán, ký kết phụ lục hợp đồng BOT với 35/39 trạm, 4 trạm đang tiếp tục đàm phán (trong 44 trạm có 5 trạm do Tổng công ty Đầu tư phát triển đường cao tốc Việt Nam-VEC quản lý không phải ký phụ lục hợp đồng). Các trạm thu phí thuộc dự án giai đoạn 1 đã cơ bản lắp đặt và vận hành hệ thống thu phí không dừng (ETC).

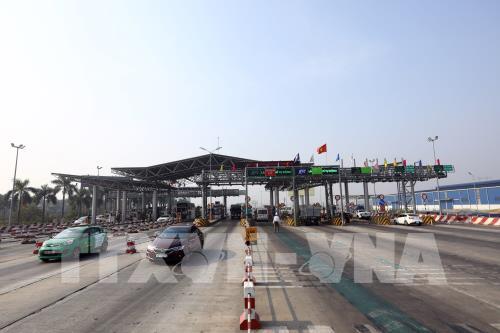

Trạm thu phí tại Km 152 + 080 đã hoàn thành việc lắp đặt 6 làn thu phí ETC. Trong đó, 2 làn thu phí ETC hiện đã lắp đặt, vận hành chạy thử từ tháng 11/2017. Ảnh: Huy Hùng - TTXVN

Dự án giai đoạn 2 gồm 33 trạm, Bộ Giao thông Vận tải đã tổ chức đấu thầu rộng rãi quốc tế và đã lựa chọn liên danh Tập đoàn Công nghiệp - Viễn thông Quân đội (Viettel) và một số doanh nghiệp về công nghệ là nhà đầu tư thực hiện dự án, hiện nay liên danh nhà đầu tư đang hoàn thiện các thủ tục xin phép Thủ tướng Chính phủ thành lập doanh nghiệp dự án để triển khai các bước tiếp theo tuân thủ quy định.
Bộ Giao thông Vận tải thừa nhận, dự án còn nhiều khó khăn, vướng mắc có nguy cơ ảnh hưởng đến tiến độ dự án như: việc triển khai các dự án do VEC quản lý có nhiều vướng mắc trong quá trình thực hiện dẫn đến 4/5 tuyến cao tốc thực hiện rất chậm, khó có thể hoàn thành tiến độ theo chỉ đạo của Thủ tướng Chính phủ. Nguyên nhân chính là việc chưa bố trí được nguồn vốn để đầu tư hệ thống thiết bị Front-End tại các trạm thu phí do hiệp định vay vốn các dự án đã hết.
Việc chuyển VEC về Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp, trong khi quy định pháp luật về phân cấp, phân quyền giữa Bộ Giao thông Vận tải và Ủy ban Quản lý vốn Nhà nước chưa rõ ràng cũng ảnh hưởng đến tiến độ triển khai hệ thống ETC. Bên cạnh đó là những vướng mắc liên quan đến việc đàm phán tỷ lệ trích doanh thu giữa VEC và đơn vị cung cấp dịch vụ thu phí tự động không dừng (hợp đồng dịch vụ).

"Phương án tài chính dự án đến thời điểm này, cơ bản các trạm thu phí thuộc dự án giai đoạn 1 đã được lắp đặt, vận hành công nghệ thu phí tự động, bước đầu tạo sự thuận lợi cho người sử dụng. Tuy nhiên, do nhiều nguyên nhân khách quan nên việc triển khai dự án gặp nhiều khó khăn, vướng mắc, trong đó vướng mắc lớn nhất hiện nay của dự án là doanh thu hoàn vốn cho dự án ETC không như dự kiến ban đầu do tiến độ ký hợp đồng dịch vụ, trích doanh thu còn chậm", Bộ Giao thông Vận tải thông tin.
Cũng theo Bộ Giao thông Vận tải, việc nhiều dự án BOT sụt giảm doanh thu so với phương án tài chính ban đầu (do lưu lượng phương tiện thấp hơn so với dự báo, chưa được tăng phí theo đúng lộ trình trong hợp đồng, việc giảm phí quanh trạm thu phí theo chỉ đạo tại Nghị quyết số 35/NQ-CP của Chính phủ về hỗ trợ và phát triển doanh nghiệp đến năm 2020) cũng làm ảnh hưởng đến nguồn thu của dự án thu phí tự động không dừng.

Một khó khăn khác được Bộ Giao thông Vận tải chỉ ra là số lượng phương tiện dán thẻ (e-tag) và nộp tiền vào tài khoản giao thông để tham gia dịch vụ thu phí tự động không dừng chưa cao (khoảng 800.000 thẻ/3,5 triệu phương tiện dán thẻ sử dụng dịch vụ ETC) do chủ phương tiện vẫn có thói quen sử dụng tiền mặt trong khi việc thanh toán, nộp và quản lý tài khoản giao thông chưa được thuận tiện cho người sử dụng dẫn đến chưa khuyến khích được người dân tham gia dịch vụ.

Việc bắt buộc các phương tiện chưa dán thẻ không được đi qua làn thu phí tự động không dừng mặc dù đã được triển khai nhưng vẫn cần có lộ trình và chế tài để thực hiện.

Do gặp khó khăn, vướng mắc như trên, nhà đầu tư dự án đã có các văn bản đề xuất dừng triển khai dự án để chuyển giao cho nhà đầu tư khác hoặc Nhà nước nhận lại dự án để tiếp tục thực hiện.

Sau khi xem xét đề xuất của Công ty TNHH thu phí tự động VETC, Bộ Giao thông Vận tải không đồng thuận giải pháp dừng triển khai dự án hoặc Nhà nước tiếp nhận lại dự án.

Đồng thời, Bộ Giao thông Vận tải cũng yêu cầu Công ty TNHH thu phí tự động VETC phải có trách nhiệm tiếp tục thực hiện hợp đồng đã ký kết với Bộ Giao thông Vận tải.

Bên cạnh đó Bộ Giao thông Vận tải sẽ phối hợp với Công ry TNHH thu phí tự động VETC và các cơ quan đơn vị có liên quan từng bước tháo gỡ các khó khăn vướng mắc với quyết tâm cao để hoàn thành dự án", Bộ Giao thông Vận tải khẳng định.

Đối với dự án giai đoạn 2, Bộ Giao thông Vận tải cho biết, mặc dù, việc lựa chọn nhà cung cấp dịch vụ thu phí không dừng đã được Tổng cục Đường bộ Việt Nam hoàn thành từ tháng 5/2019, tuy nhiên đến thời điểm này, nhà đầu tư chưa hoàn thiện thủ tục thành lập doanh nghiệp dự án theo quy định dẫn đến chưa đủ cơ sở pháp lý để thực hiện các bước tiếp theo như thiết kế bản vẽ thi công, ký hợp đồng tín dụng, thi công lắp đặt thiết bị…

Với tiến độ thành lập doanh nghiệp dự án chậm như hiện nay, dự án có nguy cơ không hoàn thành đúng tiến độ theo Quyết định số 07/2017QĐ-TTg của Thủ tướng Chính phủ.
Liên quan đến các giải pháp tháo gỡ khó khăn trong thời gian tới, Bộ Giao thông Vận tải khẳng định, đối với dự án giai đoạn 1, Bộ Giao thông Vận tải sẽ thực hiện quyết liệt giải pháp phân luồng giao thông tại các trạm trên Quốc lộ 1 và một số trạm cửa ngõ các thành phố lớn để khuyến khích chủ phương tiện dán thẻ và tham gia dịch vụ, tăng cường hiệu quả của hệ thống; Đẩy nhanh tiến độ đàm phán hợp đồng dịch vụ, lắp đặt thiết bị, bàn giao công tác quản lý thu phí và trích chi phí quản lý thu phí tự động theo phương án tài chính của dự án.

Bộ Giao thông Vận tải sẽ rà soát lại phương án tài chính của dự án để xác định tỷ lệ trích chi phí quản lý thu phí tự động không dừng tại các dự án cao tốc do VEC quản lý làm cơ sở sớm ký kết hợp đồng dịch vụ. Phối hợp với Ủy ban Quản lý vốn Nhà nước để tháo gỡ khó khăn về nguồn vốn để triển khai các dự án của VEC.
Cùng đó, Bộ Giao thông Vận tải sẽ chỉ đạo Cục Đăng kiểm Việt Nam, các cơ quan đơn vị liên quan tiếp tục dán thẻ cho các phương tiện.

Đồng thời, Bộ sẽ phối hợp với Công ty TNHH thu phí tự động không dừng VETC để tăng cường năng lực thông qua phương án bổ sung các nhà đầu tư có năng lực tham gia dự án thu phí tự động không dừng như đề xuất của Công ty TNHH thu phí tự động VETC.
Đối với dự án giai đoạn 2, Bộ Giao thông Vận tải yêu cầu nhà đầu tư cần tập trung, khẩn trương phối hợp cùng các cơ quan liên quan để được chấp thuận chủ trương và hoàn thiện thủ tục thành lập doanh nghiệp dự án làm cơ sở triển khai các bước tiếp theo…/.
